一、单项选择题,(每小题1分,共20分)

1、下列金属板材焊接时,不能采用钨极惰性气体保护焊的是______。

A.锌板

B.钢板

C.镍板

D.钛板

2、下列金属腐蚀现象中,不属于局部腐蚀的是______。

A.均匀腐蚀

B.缝隙腐蚀

C.电偶腐蚀

D.晶间腐蚀

3、关于在电力杆塔周围取土的说法,正确的是______。

A.110KV杆塔的4m外可以取土

B.220KV杆塔的5m外可以取士

C.330KV杆塔的6m外可以取士

D.500KV杆塔的7m外可以取土

4、下列合金中,不属于有色合金的是______。

A.铝合金

B.钛合金

C.镍合金

D.铬合金

5、下列发电系统中,不包含汽轮机设备的是______。

A.火力发电系统

B.风力发电系统

C.核能发电系统

D.光热发电系统

6、在每道工序完成后,检查工程实际位置及标高是否符合设计的测量是______。

A.放线测量

B.竣工测量

C.过程测量

D.定位测量

7、与吊索钢丝绳安全系数有关的是______。

A.吊索公称直径

B.吊索捆绑方式

C.吊索受力角度

D.吊索强度等级

8、关于中水管道安装的说法,正确的是______。

A.中水给水管道可以装设取水水嘴

B.中水管道外壁应涂浅绿色的标志

C.中水管道不可与排水管平行埋设

D.中水管道应暗装于墙体和楼板内

9、变压器充干燥气体运输时,油箱内的气体压力应保持在______。

A.1KPa~10kPa

B.10kpa~30ka

C.30kpa~50kpa

D.50KB~80KPa

10、关于自动化仪表调试的做法,正确的是______。

A.仪表试验时电源电压保持稳定

B.回路试验可在系统投用后进行

C.试验用仪表基本误差的绝对值大于被测仪表

D.单台仪表的校准点在仪表全量程内随机选取

11、下列地脚螺栓中,属于长地脚螺栓的是______。

A.弯钩螺栓

B.U形螺栓

C.对拧螺栓

D.爪式螺栓

12、适用于闭式循环冲洗技术的管道系统是______。

A.工厂供热系统

B.建筑排水系统

C.生活给水系统

D.VRV空调系统

13、衡量计量器具质量和水平的主要指标种,不包括______。

A.溯源性

B.超然性

C.鉴别率

D.稳定性

14、关于电梯安装、改造、修理的说法,正确的是______。

A.电梯安装只能由取得相应安装许可资质的单位实施

B.电梯安装单位必须对所安装的电梯安全性能负责

C.电梯安装单位需对所安装的电梯进行校验和调试

D.电梯的制造单位可以安装本单位生产的各类电梯

15、某工程包含6套给水监控系统,调试检测的数量最少是______。

A.2套

B.3套

C.5套

D.6套

16、关于自动扶梯整机验收时的绝缘电阻值的说法,错误的是______。

A.信号电路的绝缘电阻不得小于0.25MΩ

B.动力电路的绝缘电阻不得小于0.25MΩ

C.控制电路的绝缘电阻不得小于0.25MΩ

D.照明电路的绝缘电阻不得小于0.25MΩ

17、下列分项工程中,不属于气体灭火系统的是______。

A.动力气体容器的安装

B.预制灭火系统的安装

C.灭火剂储存装置安装

D.灭火剂输送管道安装

18、灯具到达施工现场的检查内容不包括______。

A.Ⅰ类灯具的金属外壳应有专用的接地端子

B.消防应急灯具应有消防产品合格证认证标志

C.水下灯具应有省级检测机构的检测报告

D.抽样检测灯具的绝缘电阻值不应小于2MΩ

19、空调水系统关机时,应首先关闭的设备是______。

A.冷却水泵

B.冷却水塔

C.冷冻水泵

D.制冷机组

20、金属反射绝热结构施工中,不可选用的金属材料是______。

A.低辐射铝箔

B.亚光不锈钢板

C.镀膜薄钢板

D.抛光镍合金板

二、多项选择题,(每小题2分,共20分)

21、圆柱形金属储罐制作时,为防止变形而采用的措施有______。

A.储罐排板时应尽量使焊缝集中

B.储罐排板时安排焊缝对称布置

C.采取对称焊方法减少焊接变形

D.边缘板对接接头间隙外大内小

E.用弧形板定位控制纵缝角变形

22、散件到货的汽轮机组安装程序中,联轴器安装后的工序有______。

A.轴承安装

B.盘车装置安装

C.隔板安装

D.调节系统安装

E.汽缸保温

23、制氧设备管道脱脂的检验方法有______。

A.滤纸擦拭法

B.紫光照射法

C.樟脑检测法

D.火焰检测法

E.溶剂分析法

24、关于洁净手术室净化空调系统的说法,正确的有______。

A.Ⅰ级洁净手术室应每间采用独立的净化空调系统

B.Ⅱ级洁净手术室应每间采用独立的净化空调系统

C.Ⅲ级洁净手术室由3间~5间合用一个净化系统

D.净化空调系统可为集中式或回风自循环处理方式

E.负压手术室的回风口入口处必须设置高效过滤器

25、关于高温环境下的钢结构采取保护措施的说法,正确的有______。

A.受到炽热熔化金属侵害时采用耐热固体做防护隔热

B.受到短时间火焰直接作用时采用耐热辐射屏蔽措施

C.高强度螺栓长期受热200℃以上时用隔热涂层防护

D.钢结构的承载力不能满足要求时采取水套隔热降温

E.钢结构温度超过150℃时应进行结构温度作用验算

26、关于竣工档案组卷的说法,正确的有______。

A.工程准备阶段的文件应按建设程序进行组卷

B.施工文件应按单位工程和分部分项工程组卷

C.竣工图纸应按分部分项工程分专业进行组卷

D.竣工验收文件应按单位工程分专业进行组卷

E.电子文件的多级文件夹可以简化成一个案卷

27、考核项目资金使用效果的主要指标有______。

A.资金周转率

B.资金产值率

C.资金成本率

D.资金利用率

E.资金储备率

28、施工机械的技术管理要求包括______。

A.严格上岗制度

B.延长正常使用期限

C.减少机械闲置

D.减少施工机械磨损

E.保持状态良好

29、工程结算价款支付申请应载明的内容包括______。

A.竣工结算合同价款总额

B.工程施工索赔金额

C.累计已支付的合同价款

D.预留的质量保证金

E.应支付的竣工结算金额

30、下列工作内容中,属于工程维护的有______。

A.建立运行制度

B.日常设备清理

C.更换易损部件

D.质量问题保修

E.编制回访计划

三、案例分析题,(前3题各20分,后2题各30分)

【背景资料】

某钢厂建设一个年产100万t的板材轧机工程项目,通过招标,具有冶金施工总承包一级资质的A公司中标,A公司近几年安装过多种类型的轧机设备,轧机工程施工业绩较好。

项目主要内容:土建基础施工,厂房钢结构安装,车间300t双梁桥式起重机安装,轧机设备安装、调试及试运行等。

A公司考虑项目施工进度和质量要求,在征得建设单位同意后,将土建基础施工分包给B公司,车间300t双梁桥式起重机安装分包给C公司。分包合同中明确分包单位的任务、责任及相应的权利等。A公司指派专人对分包公司进行施工管理,使土建基础施工和桥式起重机安装按合同要求完工。

轧机安装前,A公司对施工人员进行施工技术交底;轧机设备基础验收合格,确定中心标板和基准点位置,设立永久基准线和基准点;并在设备基础周边埋设沉降观测点。使用已验收合格的桥式起重机进行轧机设备吊装,轧机底座、机架安装后检查精度达到设计要求。机架安装后检查精度达到设计要求。

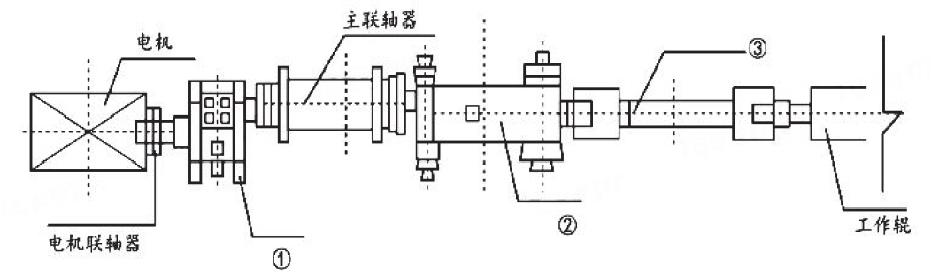

机架安装固定后,以轧机机列中心线、轧机底座标高为基准,进行轧辊装置、传动装置、工作辊等部件的安装与调整。在传动装置(见下图)安装后的检查中,测量复核传动电机的水平度;用百分表和专用工具测量联轴器的径向和轴向偏差;检查齿轮座时,发现齿轮啮合间隙不符合规范要求,经重新调整后,传动装置验收合格。

轧机设备安装后,A公司在组织、技术、物资三个方面进行试运行准备。单机试运行时,主传动电机、传动装置等部件分别空载试运行0.5h,轧机按额定转速的25%、50%、75%、100%分别试运行2h,且高、低速往返运行5次,设备轴承温度正常。单机试运行后,由建设单位组织实施联动试运行和负荷试运行。


轧机传动示意图

问题:

31、A公司在近几年应承担过年产多少万t以上的轧钢工程施工总承包?轧辊在机座中的布置形式有哪几种?

32、A公司在项目分包时还应考虑哪些因素?签订分包合同时可采用哪个示范文本?

33、轧机机架安装精度调整是以哪个观测为依据?安装精度应达到哪个等级?机架地脚螺栓的紧固通常采用哪种方法?

34、电机水平度的测量复核应以哪个部位为测量面?联轴器转动测量时应记录几个位置的径向和轴向位移值?A公司对图中的①、②、③中哪个部件进行了重新调整?检查齿轮的啮合间隙可采用哪种方法?

35、轧机设备单机试运行是否合格?试运行前的技术准备工作有哪些内容?

【背景资料】

某机电安装公司总承包一大型商务办公楼的机电工程。承包范围:建筑给排水、建筑电气、空调通风、消防和电梯(12部曳引式电梯)等安装工程。

在编制项目施工管理规划时,安装公司要求项目部对文明施工管理做出总体布置,编制文明施工实施细则;加强施工总平面的布置和管理,合理布置和安放施工期间现场所需的设备、材料等,并明确设备、材料等物资的需用量。

曳引式电梯机房的设备布置如下图所示;安装驱动主机的承重梁采用钢板制作;承重梁制作安装完成,项目部自检合格后,即用混凝土浇筑固定。

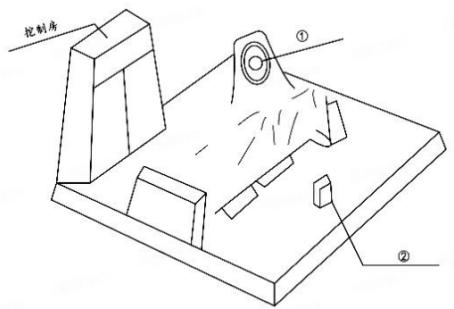

曳引式电梯机房设备布置示意图

商务楼机电工程为安装公司的年度重点工程,需参加建设单位组织的“绿色施工评价”。项目部按要求编制单位工程绿色施工评价资料,内容包括:反映绿色施工要求的图纸会审记录;施工组织设计的绿色施工章节和绿色施工要求;绿色施工技术交底和实施记录;单位工程绿色施工评价汇总表和总结报告;单位工程绿色施工相关方验收及确认表;反映绿色施工评价的照片和影像资料等。

问题:

36、施工总平面布置时需要确定哪些图纸?对施工现场所需要的设备、材料还需明确哪些内容?

37、图中的①、②分别表示什么部件?除机房外曳引式电梯还有哪些组成部分?

38、制作驱动主机承重梁的钢板厚度最小是多少?项目部在承重梁浇筑固定前还应完成哪项工作?

39、单位工程绿色施工评价应在什么时候提出申请?单位工程绿色施工评价资料中还需补充哪几个评价表?

【背景资料】

A公司承接某生物医药车间的机电工程项目,其中空调工程包含洁净度等级为N4的洁净室。开工前,组织了设计交底和图纸会审,将图纸中的质量隐患与问题消灭在施工之前。

A公司项目部编制净化空调系统施工方案(见下表)报监理单位审批,监理工程师指出风系统施工流程中存在顺序错误、风管制作存在错误项、调试内容有缺少项等问题并退回,经项目部修改后通过审核。


净化空调系统施工方案(部分)

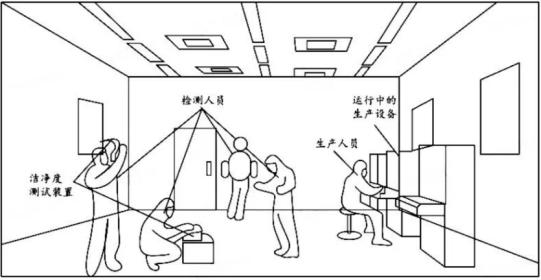

洁净室安装完工后,项目部检测人员进行洁净度检测(见下图),被监理工程师制止,检测人员按规定重新进行了检测,通过验收。


洁净度检测现场示意图

项目竣工验收后,A公司负责生物医药车间的低碳运维管理工作,建立提高能源资源利用效率,减少碳排放的运行管理目标,依托碳排放监测平台对车间碳排放进行采集和统计,其中净化空调系统的碳排放计算中包含了冷源及热源能耗。第一年运行后统计数据,该车间碳排放量达到了目标。

问题:

40、本项目设计交底应由哪个单位组织?设计交底分哪几种?哪些单位必须要正确贯彻设计意图?

41、表中的净化空调系统风管制作技术方案中存在几个错误项?写出错误项整改后的规范要求。

42、表中的风系统施工流程中存在哪几个顺序错误?新风过滤器安装后应空吹多少时间?

43、图中存在哪些不符合规定的情况?表中的调试内容还缺少哪些检测项目?

44、A公司运维管理人员应如何进行低碳运行管理?净化空调系统的碳排放计算还应包括哪些能耗?

【背景资料】

某天然气处理厂采用公开招标的方式选择施工承包商A、B、C、D、E五家公司通过资格预审,在电子招标投标交易平台进行投标。

A公司技术标书的施工组织设计纲要中,主要描述了项目施工组织机构及主要成员情况:施工进度计划及保证措施;职业健康、安全、环境保证措施;主要施工装备配备计划;主要设备及专项施工方案编制。C公司发送未经过加空的商务标书,被交易平台拒收。最终B公司中标。

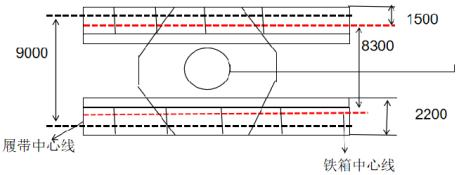

内烷制冷塔长度71m,分两段到货,现场组焊,整体吊装。塔体到达现场后,B公司组织到货验收,检查了塔体分段处的圆度、坡口质量,筒体直线度和长度筒体上接管中心方位和标高,裙座底板上的地脚螺栓孔中心圆直径、相邻两孔弦长偏差均符合要求。塔体经组焊、压力试验后,项目部编制了整体吊装专项方案,审批后进行技术、安全交底;塔体按设计要求吊装到位(见下图)。在早上9点阳光斜照时,进行塔体垂直度调整:测点1与塔中心线的连线与测点2与塔中心线的连线成60°夹角。调整时风力5级,温度26℃,调整工作被监理工程师叫停;后选择正确的时间、天气条件进行测星调整,塔体安装验收合格。


塔设备找正示意图

问题:

45、A公司编制的施工组织设计纲要遗漏了哪些重要部分?C公司标书被拒收是否正确?

46、塔体现场验收还应检查哪些项目?地脚螺栓孔中心岛直径允许偏差是多少?

47、监理工程师叫停塔体垂直度调整是否正确?说明理由。

48、塔体就位调整后,还需要对塔体的哪些部位进行保冷施工?图中的A部位保护层应如何搭接?

【背景资料】

A安装公司承接一个山地风电安装项目,工程规模:9台5.6MW风力发电机组(五段塔筒,轮毂中心高度120m)安装。风力发电机组安装内容包括塔筒、机舱(单件吊装最大件)、叶轮及附属设备的安装及电气施工。

A公司根据风机机型、机位平台大小、地形地貌、场内交通条件等综合考虑,风机吊装选用800t带式起重机为主吊;采用标准风电臂工况,126m主臂,12m风电副臂,主副臂夹角15°,转台配重265t,中央配重95t,250t级吊钩。在履带下方铺设2.2m×6.0m路基箱。辅吊采用300t、100t全地面起重机各1台。

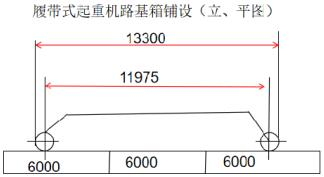

A公司对土建施工单位移交的吊装平台验收合格后,进行履带起重机的安装。路基箱铺设(见下图),被现场巡视的监理工程师叫停,要求整改。机组吊装采用塔筒分段吊装,机舱整体吊装,轮毂、叶片地面组合后整体吊装的施工工艺,并计算了塔筒、机舱、轮毂、叶片吊装时的主吊各项参数。

施工用电为2台50kw柴油发电机组,采用三相五线TN-S接零保护系统供电,并设置了断路器进行短路及过载保护,经验收后投入运行。吊装时的主吊和辅吊均进行电气接地保护。



问题:

49、图中的路基箱铺设存在哪些问题?单侧履带下方至少应铺设多少块路基箱?

50、风电机组中的机舱吊装前应计算哪些主要参数?

51、柴油发电机组临时供电系统中还应设置哪些保护?其电源中性点的接地体宜采用哪种金属型材?

52、吊装时的起重机械为什么需要进行电气接地保护?其接地有哪些要求?

注:篇幅有限,答案及解析请下载试卷后查看。
